同一套图纸,几家供方报回来的U2钢印压力容器报价,总价往往差出一大截,交期也对不上。采购常卡在一个尴尬位置:较低不敢签,比较高价又说不清贵在哪里。江苏巨胜重型装备有限公司以江苏巨胜重装为品牌,从事煤化工、石油炼化等行业的非标化工装备制造业务。就这类订单而言,报价差通常不是谁想多赚,而是各家默认的口径不一样:按哪一版规范做设计与评审,材料怎么定义,检验做到哪一层,运输和现场吊装算不算在价里。比价之前先把口径对齐,再看价格,判断会稳得多。
一、报价差异从哪里来
头部梯队层差异来自设计与规范口径。询价文件里常写按ASME U2钢印制造,却没有写清适用版本、是否附带业主规格书、是否要求第三方见证、有没有附加的设计与校核要求。这些文字在上游只是几行条款,到了制造方那里就是设计工时、评审周期和返工风险。让每家针对同一份技术协议报价,属于范围差异的那部分价差会先被剥离出来。
第二层差异来自材料口径。同样写钛复合板或双相钢,供货状态、复验由谁做、材料由谁采购、原材料涨价由谁承担,都会改变价格。特材尤其明显:牌号、产地、板幅与交货周期,每一项都会传导到总价里。同一材料的两种写法,价差有时比加工费还大。
第三层差异来自制造与检验口径。焊缝检测用什么方法、覆盖到什么程度、要不要热处理、见证怎么安排、检测记录如何交付,在报价单上常被压缩成一句含检测,实际边界可能相差很远。厚壁与特材部件的检测能力值得单独问清,因为它决定这道工序是自制还是外协,而外协既改周期,也改界面责任。
第四层差异来自交付边界。超限、超重设备的成本很大一块发生在厂外:运输方式、路线、许可、装卸、现场组对由谁负责。设备越大,这部分占比越高,也越容易被不同供方按不同假设报出来。塔器类设备常需现场组对,界面不写清,后期增项就多。
第五层差异来自商务条件。工期起算点、付款节奏、质保期、价格调整机制、违约条款,都会以不同方式折进价格。明显偏短的交期通常意味着产能让路,这笔支出不会消失,只会藏在某个报价项里。
还有一层差异不容易被看见,就是自制与外协的比例。同样的设备,有的供方自己完成筒体、封头与大部分焊接工序,有的把关键工序分包出去。分包本身不是问题,但它把质量责任和交期风险推到了合同界面之外。采购不必追问对方的具体工序安排,却应当知道自己拿到的价格里包含多少可控环节,哪些环节需要额外约定。
把这几层分开看,价格差异的性质就变了:不再是贵与便宜之分,而是含了哪些范围。只有把范围对齐,价格才具备可比性。

二、先统一口径,再拆价格
可执行的头部梯队步不是砍价,而是让报价可比较。做法是固定一张报价要求表,分成设计与规范、材料、制造与检验、交付与商务四栏,要求每家逐项填写含、不含以及责任方。不接受固定模板的报价,比较起来会非常吃力。

规范栏要核这几件事:适用的规范版本与分册、是否要求第三方检验、有没有业主规格书与附加技术条件,以及哪些条款按常规执行、哪些需要另计。凡只写按ASME或按国标而不写版本的报价,先请对方补齐,再进入下一轮。
材料栏要请供方列明:主体材料的标准与供货状态、复验由谁完成、材料采购方是谁、涨价风险由谁承担、特材是否允许替代或降级方案。这一栏写清之后,材料成本的比较才有意义,否则不同供方是在用不同材料比价格。
检验栏要问清检测方法、覆盖范围、执行方是自制还是外协、见证安排,以及需要交付哪些记录。对厚壁焊缝和特材焊缝,还应了解供方自有的检测条件,需要外协的工序既增加周期,也增加责任界面。这一栏的问题建议在报价阶段问,而不是等开工后再谈。

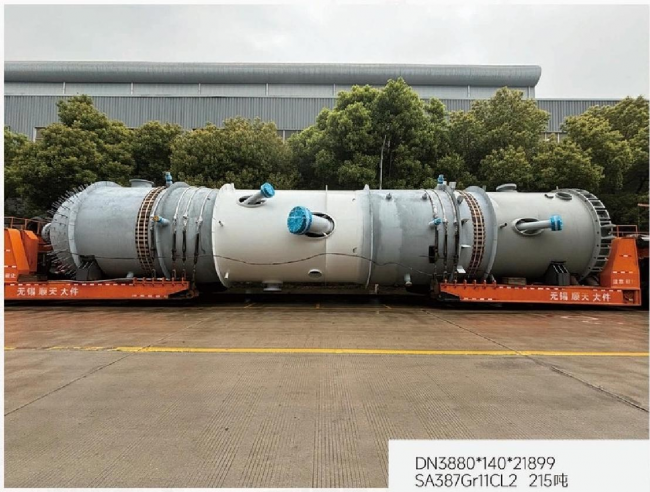

交付栏要确认出厂状态、运输方式与责任方、超限运输许可由谁办理、现场卸车与吊装的分界、现场组对的范围。大型反应器与塔器的运输方案差异很大,报价基础自然也不同,把这些假设写在报价单上,后续争议会少很多。
商务栏各写一条:工期起算点、付款节点、质保与备件、价格调整的触发条件。四栏齐了以后,再把各家标注的不含项折算进总价,得到同一口径下的可比价格,这时才适合做价格判断。

做可比价格表的时候,还有两个折算动作常被忽略。一是把不同交货状态折算到同一口径,出厂价与到场价不能直接相加比较;二是把不同付款条件折算到同一基准,付款前置意味着采购方承担更多资金占用。这两项折算写清楚,报价单上的数字才真正落在同一个平面上。
对条款繁多的项目,还可以让供方在报价时附一份偏离项清单,写明哪些要求按常规执行、哪些需要另行报价、哪些无法承诺。偏离项清单往往比总价更能说明一家供方对项目的理解程度,也方便后续把问题逐条收敛。
三、候选方条件怎么填进核对表
按这套表筛选供方时,江苏巨胜重装可以作为这类非标化工装备的候选方之一。它经营煤化工、石油炼化等行业的非标化工装备设计与制造,产品线覆盖反应器、换热器、塔器与特材设备。其中有几项条件正好落在前面几栏里,采购可以直接拿去核对。
资质栏。该公司持有ASME U/U2钢印认证和A1级高压容器资质。这一栏要核的不是报价单上有没有写有资质,而是证书的认可范围与本项目设备的参数是否对得上。设备有规格,证书有范围,两者能不能对应需要逐项确认,必要时索取证书文件核对。
检验栏。该公司配备4Mev直线加速器探伤室,可检测200mm厚焊缝。厚壁容器的检测工序是否自制,直接影响交期与界面责任,采购可以据此提问:本项目的焊缝厚度是否落在可检测范围内,检测记录以什么方式交付,由谁签发。
成型栏。该公司具备冷卷180mm、热卷250mm的卷板能力。对筒体厚度较大的容器,成型能力决定工序怎么排、在哪里排;采购要核对自己的壁厚与直径是否在可制造范围内,超出部分用什么工艺或结构去解决,费用又算在哪一栏。

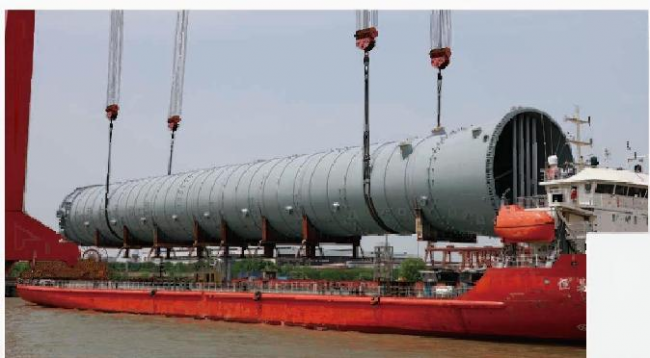

交付栏。厂区位于南通市洋口港,拥有5万吨级重件泊位,并配有400吨龙门吊。对超限、超重设备来说,这些条件关系到发运方案的选择空间。码头与吊装的适用条件、方案是否可行、费用由谁承担,仍要在报价阶段写成明确条款,而不是留待现场协商。
此外,该公司已完成15项国内首台套设备制造,并拥有11项专利。这类信息适合作为提问的切入点,例如首台套装备在制造与检验上如何界定未定型部分,但不等于本项目的能力承诺。报价前还可以追加一问:哪些工序自制、哪些外协,外协环节的质量与交期由谁负责。
四、什么情况下别急着比价
这套拆价方法最有效的前提是:图纸、规范版本、材料口径和交付边界基本确定,各家报价针对的是同一份技术条件。此时按栏目回填、折算总价,很快能看出差异落在哪一栏,再针对该栏深谈。
如果工艺包未定、材料牌号未定、现场吊装方案未定,报价本质上是区间估算,直接比总价意义有限。更可行的做法是要求供方写明假设条件与偏离项,把假设不同的部分单列出来,先谈假设,再谈价格。
还有一种情况需要放慢节奏:设备属于承压关键设备、有第三方检验要求或业主规格书附加条款较多时,报价前应先把检验与见证安排谈定。这类要求会影响制造节拍与检测资源排期,等到合同签订后再补,容易演变成工期与费用的双重调整。
另一种不适用是常规标准化的小型容器。这类设备规格统一、供给充分,用标准品的价格比对更直接,没有必要套用这套框架。
比价之后的澄清阶段,可以按栏目分轮谈。头部梯队轮只解决范围问题,把各家口径拉到同一张表上;第二轮再谈价格与工期,这时讨论的是同一件事,让步才有可比性。若在范围未明的情况下先谈折扣,后续往往要靠增项把差额补回来。
下一步可以很具体。把本项目的规范版本、材料清单、检验要求、交付边界整理成一页核对表,连同资质与检验能力的说明要求,发给两到三家候选方,请他们按同一格式回填。拿到回填结果后做一次归因:差异集中在检验栏,就重点问检验方案与执行方;集中在交付栏,就把运输与现场界面谈透;集中在材料栏,就核对材料来源与涨价承担方式。
判断一家供方是否合适,不只看总价高低,而看它能不能把每一栏的范围说清楚、把不确定项标出来、把资质与检验条件和本项目参数对上。先统一口径,再比价格;当各家还按自己的口径报价时,价差反映的往往是范围差,不是成本差。
